Инвесторам и предпринимателям в Омской области упрощают доступ к дорожной инфраструктуре, электрическим сетям и водоснабжению
На заседании рабочей группы по улучшению показателей региона в Национальном рейтинге состояния инвестиционного климата под руководством заместителя Председателя Правительства Андрея Шпиленко утверждены карточки проектов по оптимизации ряда блоков процедур:
Что изменится?

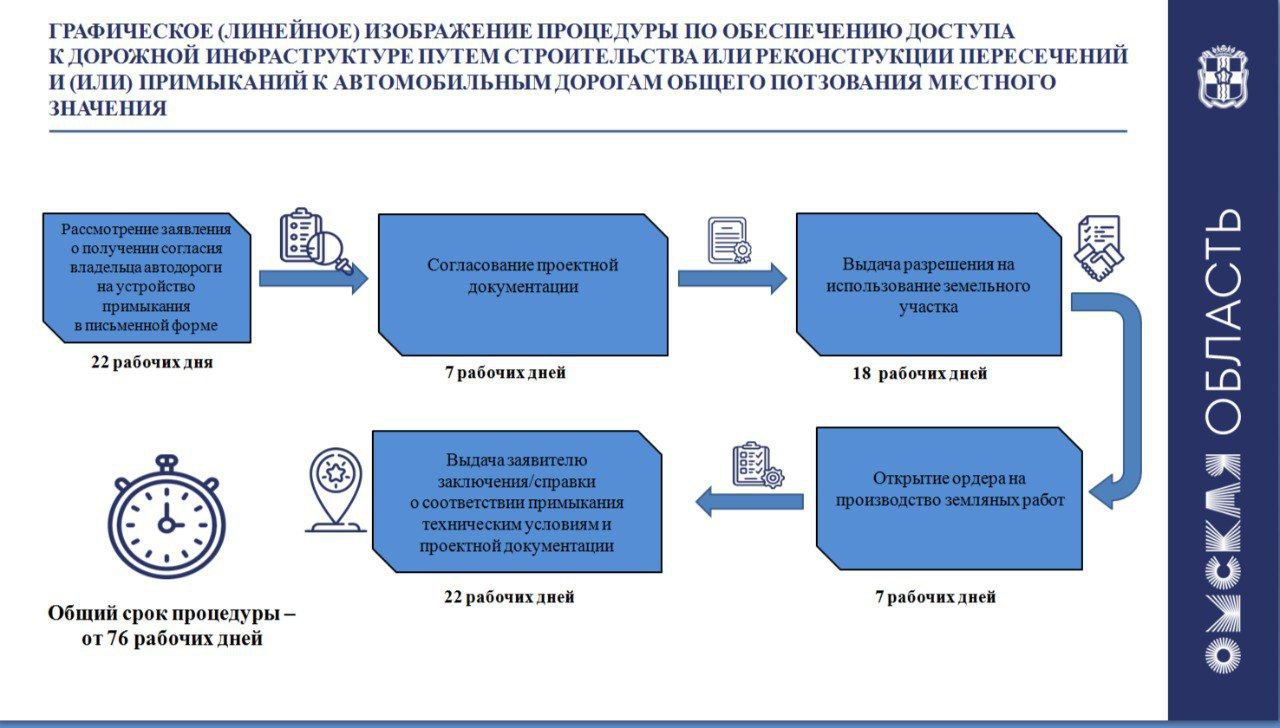

Дорожная инфраструктура: срок получения согласия на строительство или реконструкцию примыкания к автомобильной дороге сократится с 76 до 66 дней в 2026 году. Ускорить процесс должно сопровождение инвесторов при подготовке документов.
Подключение к водоснабжению: время ожидания уменьшится со 178 до 128 дней. Для этого внедрят шаблон протокола собрания собственников помещений в МКД, где будут прописаны все необходимые пункты для проведения работ.
Строительство водопровода. Сейчас подготовка и согласование проектной документации на строительство водопровода в Омской области занимает 60 рабочих дней, в 2026 году планируется сокращение до 45 дней.
Подключение к электросетям: срок подключения сократится вдвое — с 30 до 15 дней благодаря электронному документообороту.
Участники рабочей группы поддержали все четыре карточки проектов.
В дальнейшем все дорожные карты должны рассматриваться с обязательной оценкой бизнеса и представителей общественных деловых объединений, и Агентства развития инвестиций. Развитие инвестиционного климата - один из приоритетов, на который команду Правительства Омской области ориентирует Губернатор Виталий Хоценко.
